Budowa systemu odwodnieniowego niecki bezodpływowej tzw. Niecki Montometu w Piekarach Śląskich i Bytomiu – Etap I i Etap II



ZAMAWIAJĄCY:

Spółka Restrukturyzacji Kopalń S.A.,

ul. Strzelców Bytomskich 207, 41-914 Bytom,

Oddział w Rudzie Śląskiej Kopalnie Węgla Kamiennego w Całkowitej Likwidacji

41-710 Ruda Śląska, ul. Niedurnego 13

NADZÓR INWESTORSKI:

Inwestycje, Budownictwo, Handel “Inwest - Complex” Sp. z o.o.

ul. Góry Chełmskiej 15, 44-100 Gliwice

WYKONAWCA:

RPM Spółka Akcyjna

ul.Niegolewskich 7, 42-700 Lubliniec



Termin realizacji:

07.01.2020 – 30.09.2024 r.

Data podpisania umowy z Wykonawcą:

13.11.2019 r.

Data podpisania umowy z Nadzorem Inwestorskim

03.12.2019r.



Wartość  wykonanych robót budowlanych:           21 015 613,70 zł brutto



 Charakterystyka Kontraktu:

W ramach przedsięwzięcia wykonano odwodnienie niecki bezodpływowej powstałej w wyniku negatywnych skutków eksploatacji górniczej węgla kamiennego oraz rud cynku i ołowiu. Niecka bezodpływowa leżąca na terenie dwóch miast Piekary Śląskie i Bytom obejmuje zlewnie o powierzchni 157,60 ha. Wody ze zlewni niecki są odprowadzane systemem rowów do zbiornika retencyjnego buforowego, gdzie są czasowo przetrzymywane i odprowadzane poprzez rurociąg grawitacyjny do zbiornika wyrównawczego przepompowni i dalej przepompowywane do cieku Szarlejka. Przetrzymywanie czasowe nadmiaru wód opadowych w zbiornikach prowadzić będzie do skutecznego zmniejszenia zagrożenia powodziowego powstającego w wyniku deszczy nawalnych krótkotrwałych – tzw. powodzi błyskawicznych (flash flood) poprzez ograniczenie nakładania się wielu fal wody odprowadzanej np. poprzez kanalizację deszczową do cieku Szarlejka.



Zakres robót realizowanych przy wykonaniu zadania obejmował budowę:

  • Systemu rowów odprowadzających wody opadowe z terenu zlewnii do zbiornika retencyjnego buforowego
  • Zbiornika retencyjnego buforowego wraz z polderem zalewowym o pow. 25.050 m2
  • Rurociągu grawitacyjny Ø 600mm długości 462,60mb
  • Zbiornika żelbetowego retencyjnego przepompowni o pojemności 198m3
  • Zbiornika retencyjnego rurowego PEHD Ø 1600 pojemności 112m3
  • Przepompowni 3 x Ø 2000mm wraz z czerpniami.
  • Rurociągu tłoczny Ø 700mm długości 1095mb
  • Wylotu dokowego z rurociągu tłocznego na prawym brzegu cieku Szarlejka wraz z umocnieniem cieku (narzut kamienny na skarpach i korycie cieku)
  • Drogi technologicznej z płyt drogowych o pow. 6 083m2
  • Odtworzenie konstrukcji ul. Parkowej w warstwach bitumicznych o pow. 2 358,90m2
  • Rekultywację terenu niecki na pow. 15,40ha
  • Rekultywację terenów stawu 10a i 10b na pow. 1,479ha



Zakres robót w ujęciu  szczegółowym:

- Wycinka drzew wraz z karczowaniem pni (Ø10-55 cm)               – 354 szt.

- Roboty ziemne (wykopy, nasypy, zasypy)                                  – 86 548 m3

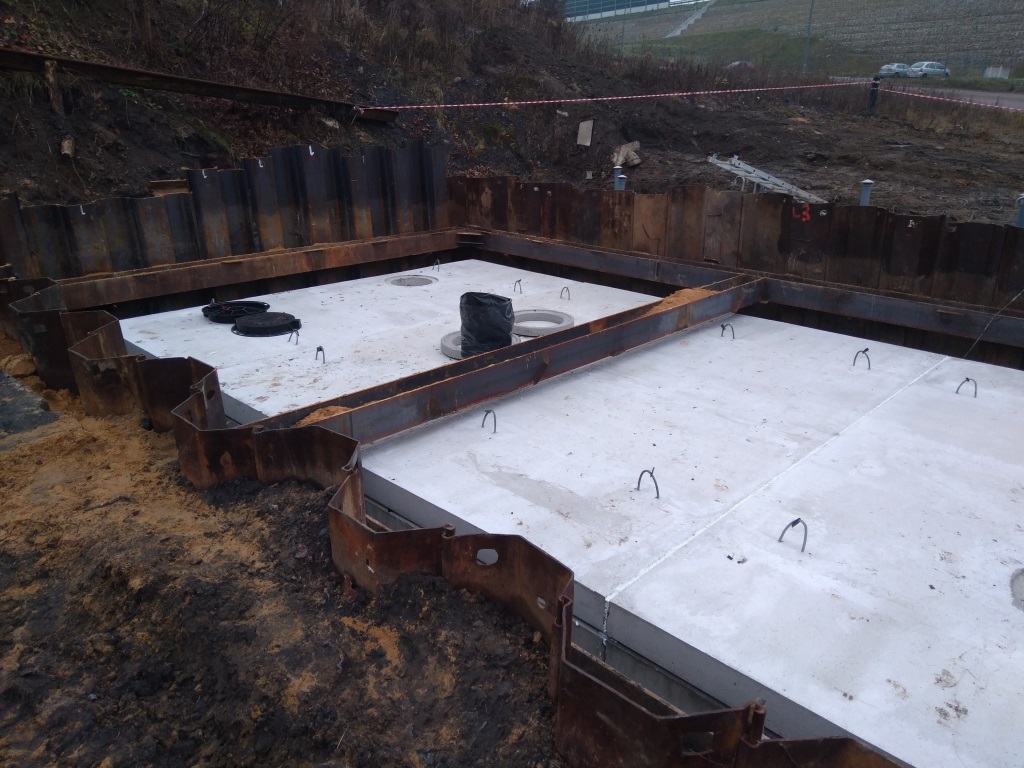

- Wykonanie pali narożnikowych larsen                                        – 40 mb

- Ścianka szczelna stalowa 10 m z wyciągn. bezwibr.                     – 37,40 mb

- Ścianka szczelna stalowa 9 m z wyciągnięciem                            – 170,32 mb

- Ścianka szczelna stalowa 8 m z wyciągnięciem                            – 36,00 mb

- Konstrukcja rozparć rama z HEB 240        mm                             – 2 990 kg

- Konstrukcja rozparć rama z HEB 300 mm podwójna                     – 7 956 kg

- Konstrukcja rozparcia komory                                                    – 29 367 kg

- Zbiorniki pompowni Ø 2000mm                                                  – 3 szt.

- Wyposażenie pompowni (pompy wyd.400m3/h, wys. podn. 31 m) –3 szt.

- Elektr. układ sterujący z montażem                                             – 1 kpl.

- Ściana oporowa dla sił nacisku 100 t                                           – 1 kpl.

- Przewiert rurą stalową Ø 914 mm w technologii mikrotunelingu     – 39 mb

- Rurociąg PE Ø 710 mm                                                               – 1 095 mb

- Trójnik stalowy Ø 700/700mm                                                     – 2 szt.

- Trójnik redukcyjny 710/500mm                                                   – 3 szt.

- Trójnik stalowy Ø 700/200mm                                                     – 1 szt.

- Zasuwy Ø 700mm                                                                       – 2 szt.

- Kompensator (wstawka) Ø 700mm                                               – 4 szt.

- Bloki oporowe                                                                             – 19,00 m3

- Wylot do Szarlejki Ø700mm (4,8 m3 betonu, klapa zwrotna Ø700mm, balustrady )  – 1 kpl.

- Komora czyszczakowo – odwodnieniowa (17,52 m3 bet.)                – 1 kpl.



Rurociąg grawitacyjny:

- Kolektor z rur PP Ø 600 mm                                                         – 462,60 mb

- Studnie betonowe  Ø 1200m                                                        – 14 szt.

- Studnie betonowe  Ø 2000m                                                        – 2 szt.

- Studnie betonowe  Ø 1000m                                                        – 3 szt.

- Studzienki ściekowe 500mm                                                         – 2 szt.

- Zasuwa Ø 600 mm                                                                       – 1 kpl.



Roboty rozbiórkowe żelbetowe:

- Budynek przepompowni A                                                             – 1 kpl.

- Osadnik B                                                                                    – 784,76 m3 betonu

- Obiekt C                                                                                      – 4,03 m3

- Budynek oczyszczalni E                                                                 – 130,5 m3

- Osadnik G                                                                                    – 260,40 m3



Zbiorniki:

- Zbiornik retencyjny żelb.10,6 x 6,0 x 3m V=134 m3                    –1 kpl.

- Zbiornik retencyjny żelb. 6,0 x 5,0 x 300, V=64 m3                     –1 kpl.

- Zbiornik rurowy PEHD Ø 1600mm dług.56,10mb V=112 m3         –1 kpl.



Kanalizacja deszczowa:

- Kanał PP Ø 1000mm                                                                      – 11,50 m

- Kanał PP Ø 600mm                                                                        – 18,72 m

- Kanał PP Ø 500mm                                                                        –   8,10 m

- Kanał PVC Ø 315mm                                                                      – 27,80 m

- Kanał PVC Ø 200mm                                                                      –  6,39 m

- Kanał PE Ø500mm                                                                         – 13,50 m

- Kanał PE Ø 1000mm                                                                      – 11,50 m

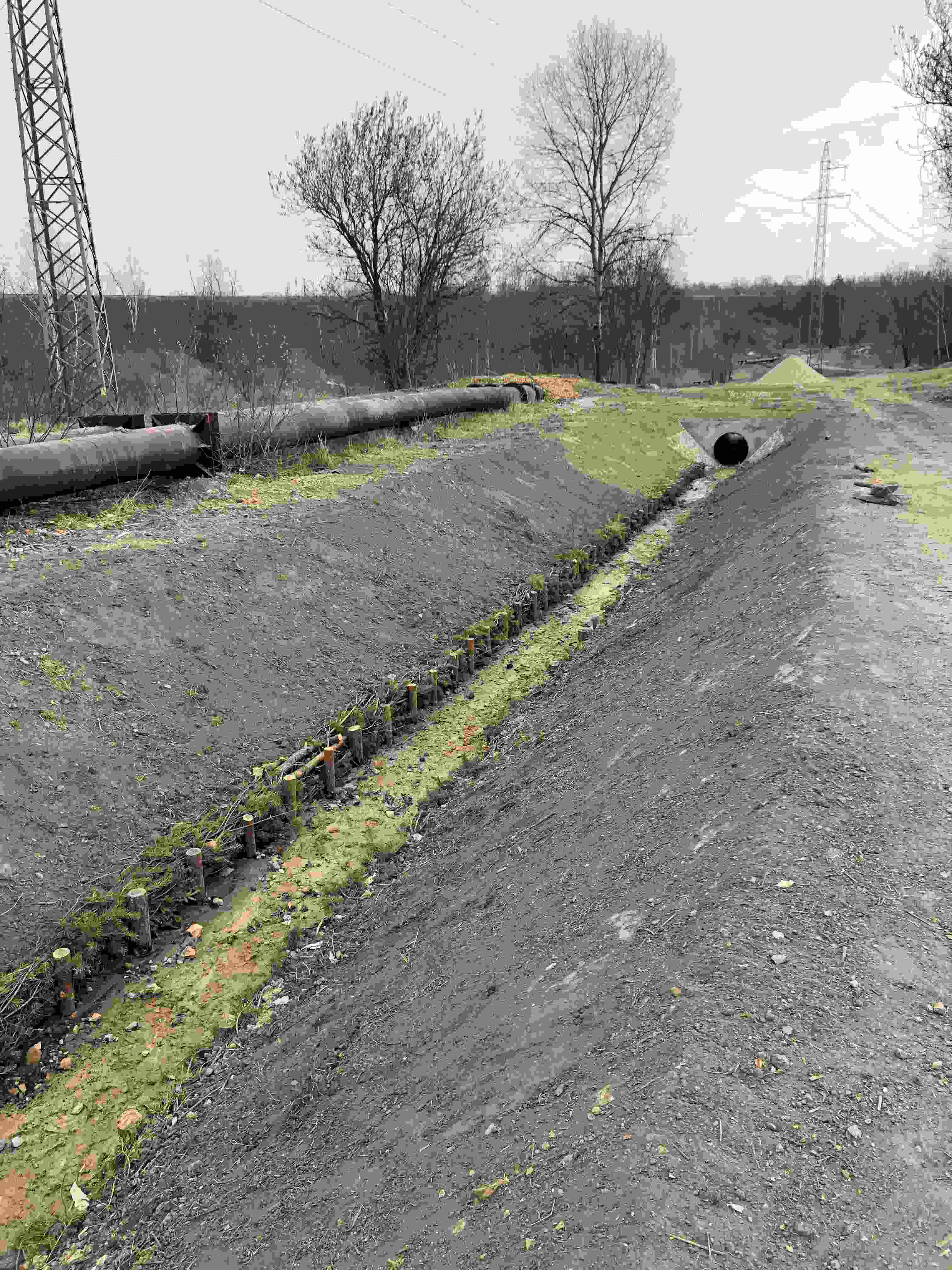

Rowy o łącznej długości                                                                   1882 mb:

Rów A                                                                                               - 707 mb

Rów B                                                                                               - 700 mb

Rów C                                                                                               - 235 mb

Rów D                                                                                               - 240 mb

- Płotki faszynowe                                                                              – 2 572,60 mb

- Opaski z kiszki 3 x Ø 25cm                                                               – 622 mb

- Umocnienie geowłókniną                                                                  – 1 800 m2

- Narzut kamienny                                                                             – 560 m3



Przepusty na rowie:

- Kanał z rur PP Ø 1000 mm                                                            – 71,79 mb

- Ścianka czołowa przep. żelb.Ø 1000 skośna                                    – 12 szt.

- Ścianka czołowa przep. żelb.Ø 1000 prosta                                     – 7 szt.



Umocnienia:

- Umocnienie geowłókniną                                                              - 6 916 m2

- Narzut nadwodny                                                                        - 2 271,60 m3

- Narzut podwodny                                                                        - 836,10 m3

- Palisada z kołków Ø 12-14cm                                                       - 1 180,60 mb

- Palisada z kołków Ø 10-12cm                                                       - 66,70 mb

- Opaski z kiszek wielokiszk. 3x Ø 25cm                                          – 1 996 mb

- Opaski z kiszki wilokiszk. 3x Ø 25cm                                             - 858 mb



Nawierzchnie:

- Nawierzchnie asfaltowe                                                                 - 2 358,90 m2

- Droga z płyt drogowych                                                                 - 6 083 m2

- Nawierzchnie żwirowe                                                                    - 1 346 m2

- Brukowanie skarp                                                                          - 572,30 m2

- Nawierzchnie z kostki brukowej                                                       - 83 m2

- Krawężniki                                                                                     - 124,80 mb



Rekultywacja techniczna i biologiczna:

- Rekultywacja terenu niecki – dwukr. wykoszenie roślinności, talerzowanie, orka, plantowanie, humusowanie, obsiew, uprawa - 15,40 ha

- Rekult. techn. i biol. terenu stawu 10a i 10b - niwelacja, uprawa      - 1,479 ha

ponadto wykonano:

- Plantowanie                                                                                  - 63 686,94 m2

- Humusowanie z obsiewem traw terenów przyległych                        – 35 588,85 m2
